前言:
隨著機械技術的發展,近年來,混凝土切割技術日趨成熟。與幾年前的混凝土拆除相比,現在的混凝土切割技術有很多優勢,很多拆除工程都采用這種技術。優點如下:混凝土切割施工精度高,機械化程度高,施工無振動,不破壞原有結構。在施工過程中,混凝土切割技術不會產生粉塵,噪音低,也不會對周圍環境產生過大的影響。
地鐵基坑支撐梁切割拆除照片

一、項目概況
1.各種工況下支架拆除說明(設計有明確文件)
(1) k0 +100 ~ k0+225,開挖深度4 ~ 10m,φ1.0@1.2m混凝土灌注樁支撐+1根混凝土橫撐:
在此施工范圍內,施工段k0+100 ~ k0+200,施工完成后拆除隧道結構側墻,進行頂板施工;k0+200 ~ k0+240施工段隧道主體結構完工后即可拆除。
(2) k0 +240 ~ k0+670,k0+520 ~ k0+580開挖深度10 ~ 14m,φ1.0@1.2m混凝土灌注樁支架+2道混凝土橫撐:本施工范圍內,k0+630 ~ k0+670施工期間k0+240 ~ k0+320,k0+340 ~ k0隧道主體完成后,土方回填時將拆除上部支撐。
(3)泵房處,基坑深度18.5m,φ1.0@1.2m混凝土灌注樁支撐+3道混凝土十字支撐:隧道底板施工完成后,拆除第三道混凝土支撐,待主隧道施工完成,土方回填后,拆除上部支撐。
(4)1#2#車道φ1.0@1.2m混凝土灌注樁支撐+2道混凝土橫撐:隧道底板施工完成后,拆除第二道混凝土支撐,待主隧道施工完成后即可拆除上部支撐進行土方回填。
本工程根據上述設計要求,對原基坑支撐梁進行切割拆除。為確保拆除安全,最大限度地減少振動和破壞,降低施工噪音,應采用繩鋸切割拆除方案。同時由于線鋸切割速度快,大大縮短了工期,短時間內對改造施工的影響降低到z。2.2支撐節主梁和腰梁的截面尺寸分別為600×600(mm)和800×600(mm),600×600(mm)和800×600(mm)

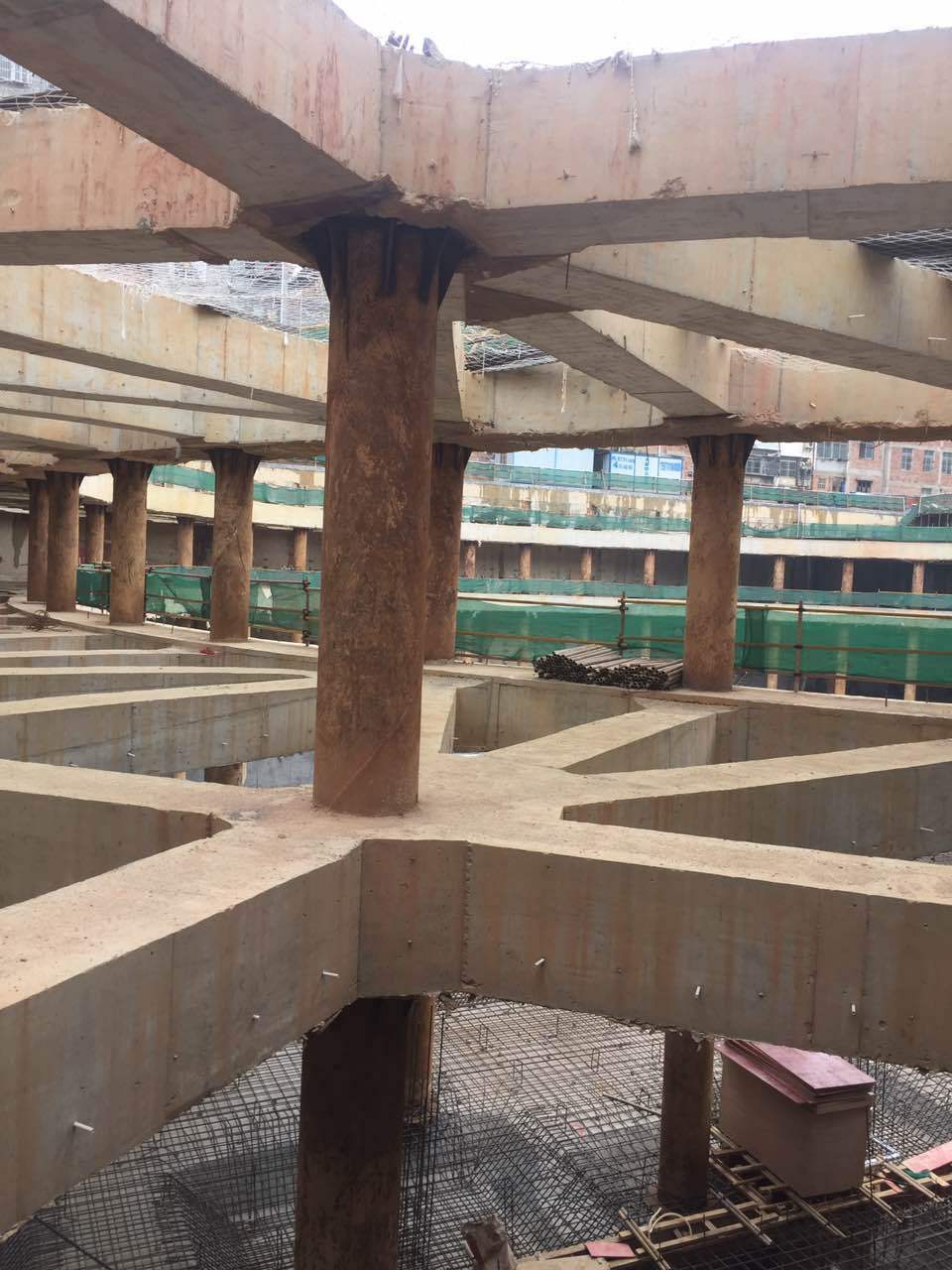

建筑基坑支撐梁
二、施工準備
1.生產準備
(1)場地準備:了解切割范圍,做好記錄,搭設腳手架和施工平臺。做好防塵等措施,做好應急機械和人員的應急準備。
(2)切割施工前,必須接通水電,做好施工照明和用水工作。
(3)施工隊伍的準備:選擇施工隊伍,根據工序和進度計劃確定工程的勞動力消耗。
(4)做好后勤工作安排:解決進場工人的吃住問題,使工人能迅速投入施工,充分調動工人的生產積極性。
(5)必須嚴格選擇起重機械、運輸機械、切割工具、繩套和切割固定的個人防護用品,并定期檢查。
2.技術準備
(1)切割工程開工前,必須收集和審核原建筑物的圖紙和技術資料。開工前,應檢查圖紙、文件和資料的完整性,以便充分熟悉圖紙上標注的需要切割的部分。確定科學的施工程序。
(2)查明路塹施工影響區的地上、地下設施和隱蔽工程的分布、位置和用途。
(3)向施工人員進行安全技術交底,組織施工人員熟悉現場情況,認真理解和執行施工方案的要求;組織施工人員學習安全施工的相關做法和要求。對工人進行安全教育;教育工人樹立“安全第一,預防為主”的正確思想,使班組所有施工人員明確安全技術和進度要求。
(4)危險區域應按規定要求設置警示和警告標志,并采取可靠的安全防護措施。

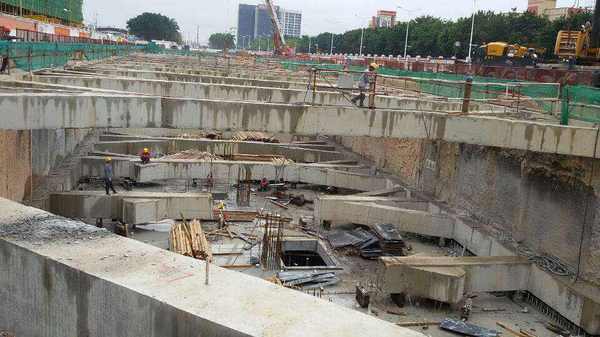

在切割和拆除基坑支撐梁的現場拍照。

三、施工部署
1、施工順序
(1)設置施工平臺和橫梁的支撐。做好切割支撐梁下的支撐架工作。支撐架離梁約50-80 cm,用方木塞緊,防止混凝土塊下沉。為了提高安全系數,每個切割件都應及時用起重設備移走,分散后再集中運輸。
(2)先從主梁中間開始切割拆除節段,分兩個方向切斷。有利于降低支撐平臺的承載能力。增加施工過程中的安全保障。
(3)依次拆除各主梁。
建筑基坑支撐梁切割拆除圖片

四。切割和拆卸過程和方法
1、切割工程作業應按設計圖紙要求,搭設相應的施工腳手架。
工藝流程:腳手架搭設-現場維護-定位放線-線鋸安裝-混凝土梁切割-吊裝運輸。
腳手架:將腳手架豎立到要切割和拆除的部分,并支撐被拆除的部分。
現場維護:在拆除部分周圍用彩色條紋布進行現場維護,避免切割水對周圍環境的污染。
定位放線:定位確定需要拆除的場地部分。

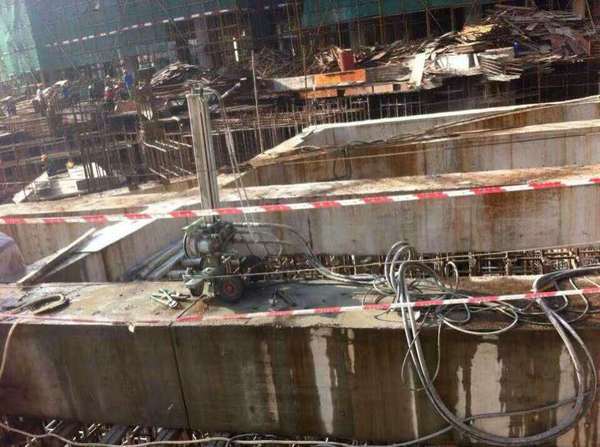

安裝繩鋸:根據現場繩鋸機將繩子固定在屋頂上,繞過要切割的梁或柱,安裝在繩鋸切割機上進行切割。
吊裝:切割完成后,腳手架托住混凝土塊,用20-50噸汽車吊垂直吊至一輛貨車上,直接拉走。
建筑基坑支撐梁切割拆除圖片
五、支撐梁切割機械部分
1.支撐系統用這種方法拆除。
(1)支撐梁必須在結構周圍及傳力帶混凝土強度達到70%(指斷段相鄰段)后方可施工。具體施工方法是機械切割和局部機械鑿毛相結合。
(2)機械切割拆除:在切斷的支撐梁上標出切斷部分→在支撐梁下鋪設舊木?;蛴闷囕喬ソM合鋪設草袋保護區→吊起部分拆除梁→切斷部分拆除梁→吊起部分拆除梁遠離拆除梁→機械配合人工鑿除拆除梁→施工現場清運。
(3)人工配合機械拆除:切斷設備回轉半徑外的支撐梁,切斷局部支撐梁下的圍護系統頂梁(腳手架延伸0。5m)搭設局部腳手架平臺→在截?cái)嘣O(shè)備回轉半徑外人工拆除支撐梁→在支撐梁下鋪設舊木塊或草袋→先鑿除回轉半徑外的支撐梁兩端混凝土,同時配合起重機械吊起部分拆除的梁→切斷支撐梁鋼筋并吊起→機械配合人工鑿除拆除的梁→清除施工現場垃圾。
(4)支撐系統的橫梁應分段切割,每段約1.5噸,長度為600-1200毫米。
(5)起吊時,預先在橫梁兩端1/3處的橫梁腰部打孔,直徑50mm,以便起吊時穿鋼絲繩?;炷燎懈詈煤螅瑫?huì)用吊車吊起來,然后運到垃圾場。
(6)吊裝刀具根據現場情況,利用叉車水平運輸?shù)街付ǖ攸c(diǎn),利用塔吊或吊車(20t-80t)垂直吊裝,在吊車工作半徑內吊裝z。
對于較重的重量,請參考起重機吊臂的額定起重量規。切割和拆卸用起重機各部分的工作半徑和指定位置已在圖紙中標出。

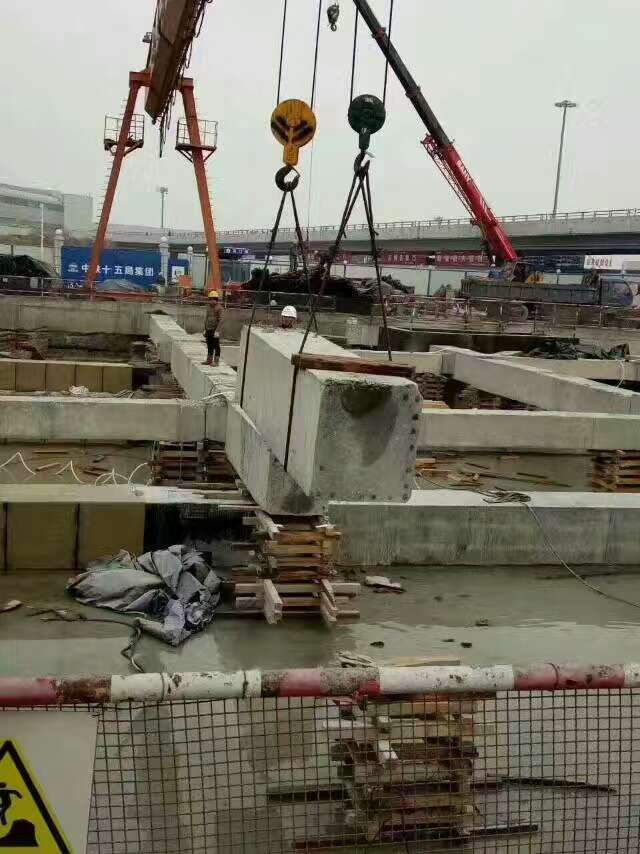

支撐梁的切割和拆除
平板車運輸支撐梁
不及物動詞人事安排
七、切割機械設備清單,安全防護措施
1.拆除支撐梁所用的腳手架和安全網必須由專業人員按設計方案搭設,并經人員驗收合格后方可使用。水瓶座也是。操作員應保持安全距離。
2.安全防護設施驗收時,應按類別逐項檢查,并保存驗收記錄。
3、作業人員必須配備相應的勞動保護用品,應正確使用。
4、施工單位必須依據拆除工程安全施工組織設計或安全專項施工方案,在拆除施工現場劃定危險區域,并設置警戒線和相關安全標志,并派專人監督。
5.施工單位必須落實消防安全責任制,建立義務消防組織,指定責任人,負責施工現場的日常消防安全管理。
